2級管工事施工管理技士 過去問
令和6年度(2024年)後期
問49 (ユニットF 問1)
問題文
適当でないものは二つあるので、二つとも答えなさい。
このページは閲覧用ページです。
履歴を残すには、 「新しく出題する(ここをクリック)」 をご利用ください。
問題
2級管工事施工管理技士試験 令和6年度(2024年)後期 問49(ユニットF 問1) (訂正依頼・報告はこちら)
適当でないものは二つあるので、二つとも答えなさい。
- 同一作業を繰り返し行う工事では、タクト工程表を作成する。
- ガントチャート工程表は、縦軸に作業名、横軸に暦日(工期)をとったものである。
- 総合工程表の作成では、季節・天候についての考慮は必要ない。
- ネットワーク工程表は、各作業の相互関係が把握しやすい。
正解!素晴らしいです
残念...
この過去問の解説 (2件)
01
工程表に関する問題です。
正
問題文内容のとおりです。
高層ビルで基準階が何階もあるときには、同一作業が階数分繰り返し行われ、後工程も同じように繰り返しで行われます。
この同じ作業の繰り返し作業を効率的に行えるようにした工程表が、タクト工程表です。
誤
ガントチャート工程表は、縦軸に作業名、横軸に作業ごとの達成度をとったものである。

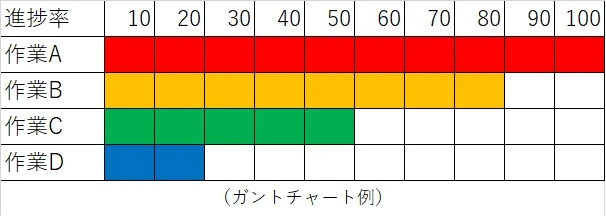

ガントチャート工程表は、縦軸に作業項目を、横軸に作業完了を100%として、達成度の棒を描いたものが、ガントチャート工程表です。
現在の陳直度が作業ごとに達成度で表した棒グラフです。
ガントチャートの欠点は、各作業の前後関係が不明、工事全体の進捗度が不明、作業ごとの日程と所要工数が不明などです。
誤
総合工程表の作成では、季節・天候について考慮する必要がある。
行程計画を立てる上で、工事ごとの作業可能日数は、定休日・天候・作業不能日数を差し引いて、推測した作業可能日数が作成できます。
1日の作業施工量は、現場の状況・季節・日の出・日没・天候などを考慮して見積もります。
こうして、作業ごとに作成した工程表を元に、総合工程表が作成されます。
正
問題文内容のとおりです。
ネットワーク工程表の利点は、次の点です。
・工期が明確にできます。
・作業の相互関係が明確になります。
・重点作業が明確にでき、管理しやすくなります。
・規模が大きく複雑化した建設工事でも管理できます。
欠点は次の点です。
・一目で全体の出来高を把握できない。
・作業工程を作成・修正には熟練を要します。
参考になった数35
この解説の修正を提案する
02
工程表に関する記述のうち適当でないものを選択する問題です。
この問題は答えが二つあります。
正しいです。
選択肢の説明のとおりです。
例えば共同住宅で複数の階で同じ作業を行う場合に、タクト工程表を用いて管理をすると、作業の効率化やコスト削減の効果が見込まれます。
誤りです。よってこの選択肢が正解となります。
ガントチャート工程表は、縦軸に作業名、横軸に作業の進捗率をとったものです。
誤りです。よってこの選択肢が正解となります。
季節や天候によって、1日のうちで作業可能な時間や作業にかかる日数が変わってきます。
考慮に入れる必要があります。
正しいです。
選択肢の説明のとおりです。
ネットワーク工程表とは、丸印と矢印などの記号の組合せによって各作業の順序関係を表す工程表です。
以下の利点があります。
・作業の順序が明確になる
・各作業の関係が把握しやすくなる
・ネックになる作業がわかりやすくなるので、重点管理が可能になる
対して、欠点は以下です。
・出来高の把握はできない(他の表で管理をすることになります)
参考になった数1
この解説の修正を提案する
前の問題(問48)へ
令和6年度(2024年)後期 問題一覧
次の問題(問50)へ
